Gotovi beton iz betonare
Ploča od 8 × 6 m debljine 15 cm traži 7,2 m³ betona. Iz vreća bi to bila 101 vreća cementa i desetak tona agregata, a iz betonare jedna automiješalica. Kalkulator betona pokaže koliko kubika naručiti, a kad je količina veća od kubika ili dva, gotovi beton obično je bolji izbor.
Primjer: 8 × 6 m, 15 cm

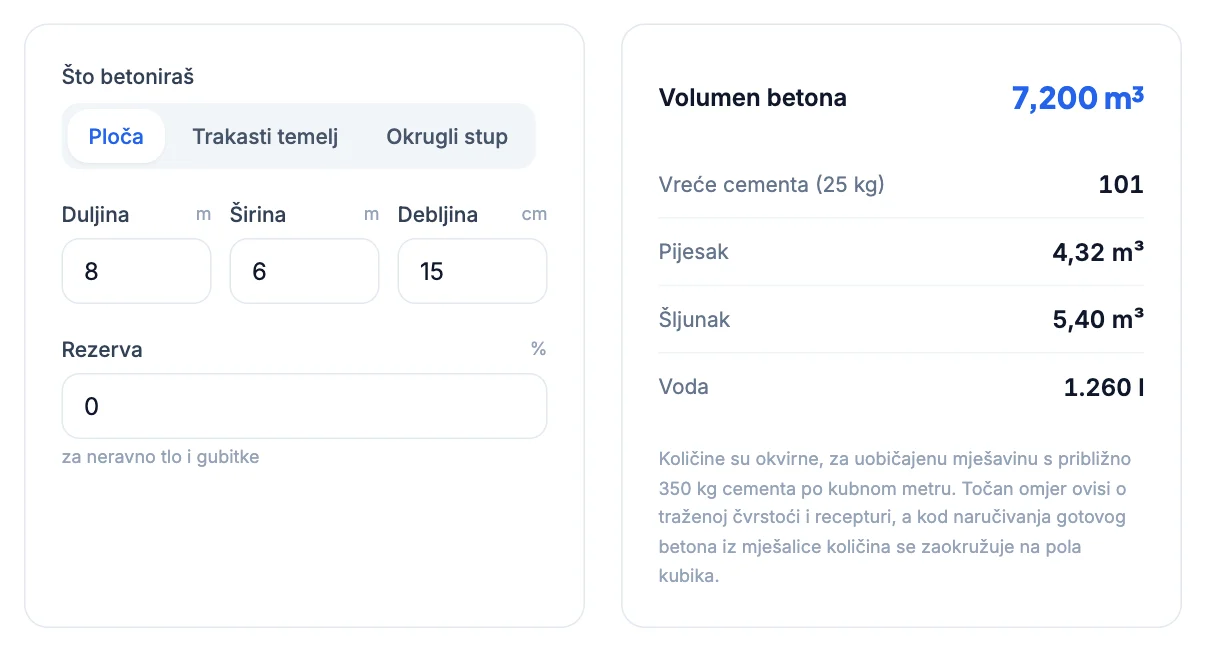

Upiši 8, 6 i 15 cm. Kalkulator pokaže 7,200 m³ betona i 101 vreću cementa.
101 vreća je 2,5 tone cementa. Uz pijesak, šljunak i vodu to je posao za cijelu ekipu kroz nekoliko dana.

Koliko naručiti
Na izračunati volumen dodaj 5 do 10 % rezerve i zaokruži naviše na pola kubika. Za 7,2 m³ to je 7,5 do 8 m³.
Nedostatak betona na kraju najgori je scenarij, jer drugi kamion ne stigne odmah, a spoj starog i novog betona slabo je mjesto.
Što se plaća
Betonara naplaćuje beton po kubnom metru, a posebno dostavu, pumpu i čekanje. Ako kamion čeka dulje od dogovorenog, čekanje se često dodatno naplaćuje.
Zato traži ponudu s cijenom svih stavki, a ne samo kubika.
Automiješalica
Automiješalica obično vozi 7 do 9 m³, pa je 7,5 m³ jedna vožnja. Za manje količine neke betonare naplaćuju dodatak za nepunu turu.
Kamion je težak i dug, pa provjeri može li prići do mjesta betoniranja i je li put dovoljno čvrst.
Pristup gradilištu
Automiješalica je teško vozilo. Provjeri može li doći do mjesta betoniranja, nosi li put tu težinu i ima li mjesta za okretanje.
Uska ulica, mekano tlo ili ploča daleko od ceste razlog su za pumpu.
Pumpa za beton
Kad kamion ne može prići, beton se prebacuje pumpom s krakom ili kolicima. Pumpa se naručuje zajedno s betonom i naplaćuje posebno, obično po satu i po kubiku.
Kolicima 7,5 m³ znači više od stotinu tura, pa je pumpa na udaljenijem mjestu često nužna.
Što reći betonari
- Količinu u kubicima, s rezervom.
- Marku betona, primjerice C25/30, prema projektu.
- Najveće zrno agregata i konzistenciju, ako ih projekt navodi.
- Adresu, pristup i treba li pumpa.
- Točan dan i sat, i je li netko na mjestu za preuzimanje.
Ekipa i vrijeme
Beton iz kamiona ugrađuje se odmah, dok je svjež. Za 7,5 m³ trebaju barem tri do četiri osobe: za razvlačenje, vibriranje i poravnavanje.
Sve pripremi prije dolaska kamiona: oplatu, armaturu, alat, vibrator i put za kolica.
Kontrola kod isporuke
Na otpremnici provjeri marku betona, količinu i vrijeme miješanja. Ne dopuštaj da se u miješalicu dolijeva voda da beton bude žitkiji, jer tako slabi.
Vrijeme i temperatura
Ne betoniraj na mrazu ni na jakoj ljetnoj vrućini u podne. Ljeti je bolje rano jutro, a beton nakon ugradnje pokrij i vlaži.
Kod niskih temperatura betonare nude betone s dodacima, ali o tome treba razgovarati pri narudžbi.
Vreće ili betonara
| Količina | Obično |
|---|---|
| do 0,5 m³ | vreće i mješalica |
| 0,5 – 2 m³ | mješalica ili mala tura iz betonare |
| više od 2 m³ | gotovi beton |
| nosivi dijelovi kuće | gotovi beton propisane marke |
Višak betona
Kad beton ostane, dobro je imati spremnu oplatu za manji posao, na primjer stazu ili temelj za sušilo. Ostatak se ne smije izliti bilo gdje.
Za ploču od 7,2 m³ višak od pola kubika dovoljan je za stazu od 4 m, široku 1 m i debelu 12 cm.
Temelji i ploče
Primjer s temeljima od 16 m³ je u vodiču beton za temelje kuće, a manja ploča u vodiču koliko betona treba za ploču.
Izračunaj u kalkulatoru
Upiši dimenzije, pročitaj volumen i dodaj rezervu prije narudžbe.
Otvori kalkulator betonaČesta pitanja
Koliko betona treba za ploču 8 × 6 m debljine 15 cm?+
7,2 m³, a s rezervom 7,5 do 8 m³.
Kada se isplati gotovi beton?+
Kod količina većih od kubika ili dva i uvijek za nosive dijelove kuće.
Koliko betona stane u automiješalicu?+
Obično 7 do 9 m³.
Kada treba pumpa za beton?+
Kad kamion ne može prići mjestu betoniranja.
Koliku rezervu naručiti?+
Oko 5 do 10 %, zaokruženo naviše na pola kubika.
Koliko ljudi treba za ugradnju 7,5 m³?+
Barem tri do četiri osobe, uz pripremljenu oplatu, armaturu i alat.
Smije li se u gotovi beton dodati voda?+
Ne bez dogovora s betonarom, jer više vode smanjuje čvrstoću.
Što se plaća uz gotovi beton?+
Dostava, pumpa ako treba i čekanje dulje od dogovorenog.
